Aanleg warmteleidingen fietspad Oosttangent
Vanaf maandag 7 april tot en met begin oktober werkt aannemer A.Hak in het fietspad langs de Oosttangent aan de uitbreiding van het warmtenet Dijk en Waard.
Uitbreiding warmtenet Dijk en Waard
De koop- en huurwoningen op nieuwbouwlocatie De Draai Noord in Heerhugowaard sluiten aan op het warmtenet Dijk en Waard. Hiervoor is het nodig het bestaande warmtenet uit te breiden en nieuwe warmteleidingen aan te leggen. Dit doen we vanaf de bestaande warmteleidingen ter hoogte van de rotonde Oosttangent-Beukenlaan. Vanaf daar leggen we nieuwe leidingen aan richting de rotonde Oosttangent-Oosterparkweg Noord. De leidingen komen in en naast het fietspad van de Oosttangent te liggen. Ook leggen we leidingen onder de Van Veenweg en Oosttangent aan door middel van boringen.
Aanleg warmteleidingen fietspad Oosttangent
In opdracht van HVC legt aannemer A.Hak de warmteleidingen aan. Dit gebeurt in het fietspad langs de Oosttangent via open ontgraving. Daarbij graven we een sleuf en leggen daar leidingdelen in. Deze lassen we aan elkaar tot lange leidingen. Na de werkzaamheden vullen we de sleuf weer aan met zand en herstellen het fietspad en de groenstrook. De gemeente Dijk en Waard zorgt op een later moment voor het opnieuw planten van struiken en bomen.
Onder de Oosttangent en Van Veenweg leggen we warmteleidingen aan via gestuurde boringen. Bij boringen hoeft er geen sleuf in de grond gegraven te worden. Dat is op deze plekken namelijk niet mogelijk. Met een speciale boorinstallatie maken we tunnels in de grond waar we warmteleidingen intrekken. Op de afbeelding hieronder is te zien hoe een gestuurde boring werkt.
Afbeelding met uitleg van de aanleg van warmteleidingen door middel van een gestuurde boring.

Werkzaamheden en planning per fase
De werkzaamheden worden in fases uitgevoerd. In het overzicht hieronder zijn werkzaamheden en planning per fase aangegeven. Op de plattegrond is te zien waar de werkgebieden zijn. Door onverwachte (weers)situaties kunnen de planning en/of de werkwijze veranderen. Van fase 4 en 5 is de planning op dit moment nog niet bekend. In dit bericht is steeds de meest bijgewerkte planning van het project te vinden. Bewoners en bedrijven in de directe omgeving van boringen en/of wegafsluitingen ontvangen in een brief meer informatie over de planning, werkzaamheden en te verwachten overlast.
fase / werkgebied | werkzaamheden | Werkwijze | planning |
voor- bereidingen | inrichten werk- en opslaggebieden, klaarleggen materiaal, plaatsen tijdelijke verkeersborden en afsluitingen | n.v.t. | maandag 24 maart t/m vrijdag 11 april |
1 | aanleg leidingen in fietspad Van Veenweg - Mesdagstraat en voorbereiding boring | open ontgraving | maandag 7 april t/m begin oktober |
2 | aanleg leidingen in fietspad Beukenlaan - Van Veenweg en voorbereiding boring | open ontgraving | maandag 14 april t/m begin oktober |
3 | aanleg leidingen tussen Mesdagstraat - bouwterrein Oosterparkweg Noord | ondergrondse boring | maandag 14 april t/m half mei |
4 | aanleg leidingen onder de Van Veenweg | ondergrondse boring | nog niet bekend |
5 | aanleg leidingen Mesdagstraat | open ontgraving | nog niet bekend |

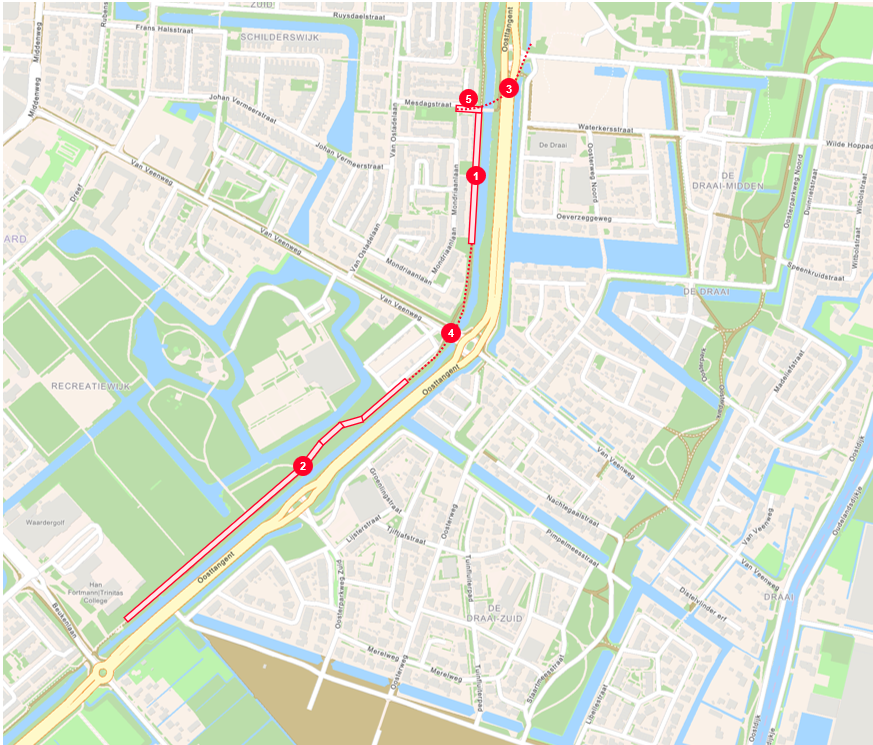

Plattegrond met werkgebieden aanleg warmteleidingen in fietspad Oosttangent Heerhugowaard.

Fietspad Oosttangent deels afgesloten van april t/m begin oktober
Om de werkzaamheden te kunnen uitvoeren, is het fietspad langs de Oosttangent vanaf de rotonde Beukenlaan tot aan de Mesdagstraat afgesloten vanaf maandag 7 april tot naar verwachting begin oktober. De afsluitingen en omleidingen voor fietsers worden met tijdelijke verkeersborden aangegeven.
Wat kun je merken van de werkzaamheden?
- Er is bouwverkeer in het werkgebied en in de omgeving.
- Bij het werken in de grond moet de grond droog zijn. We zetten pompen in om het grondwater weg te pompen. De pompen staan ook buiten werktijden aan. Ondanks dat dit geluidsarme pompen zijn, geven ze toch geluid.
- De werkzaamheden mogen we uitvoeren tussen 07.00 en 19.00 uur. Over het algemeen werkt de aannemer tot 16.00 uur.
Tijdelijk ongemak en overlast
Wij realiseren ons dat werkzaamheden en afsluiting van het fietspad zorgen voor overlast en ongemak. Samen met aannemer A.Hak nemen we maatregelen om dit zoveel mogelijk te voorkomen en te beperken. Ook de gemeente Dijk en Waard is betrokken bij het project. Wij hopen op begrip en medewerking.
Vragen?
Heb je vragen over de werkzaamheden, neem dan contact op met onze omgevingsmanager. Dat kan via de contactknop onderaan dit bericht.
Contact met HVC
Heb je vragen over de aanleg van het warmtenet in Dijk en Waard of wil je meer weten over bepaalde werkzaamheden?
